红网时刻9月1日讯(通讯员 赵伟)8月31日清晨六时许,在上大公路杆迁一期工程10千伏伊前线、伊前二线施工现场,国网冷水滩供电公司的五支施工作业队伍共52名工作人员已集结完毕,做好施工前准备工作,以确保当天杆迁施工作业任务顺利完成。
上大公路是永州市重点基础建设项目,沿线分布有永州市现代化农业科技园(规划)、永州市柑橘示范场、永州市植物园暨林业博览园等园区。该项目的建设对促进相关园区的发展建设、优化区域内路网结构、改善沿线百姓的交通出行环境、提高永州市对外交通出行能力等都具有十分重要的意义。
国网冷水滩供电公司负责上大公路杆迁工程施工,因受新冠肺炎疫情影响,前期工程进度严重滞后,疫情缓解全面复工后,该公司克服无线路通道、无施工便道且多数杆塔需建立在山上或水田等困难,经多次现场勘察,决定采取高强度大拔梢杆,解决了原钢管塔设计占地面积大、施工困难等问题,同时降低施工成本。

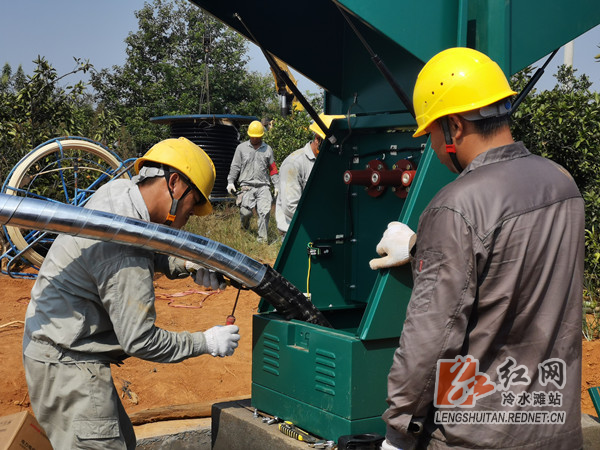

高温下,作业人员正在完成高压电缆头制作。

作业人员紧张有序地进行高压架空线路展放。

作业人员夕阳下有条不紊地进行最后的高压断路器导线连接工作。
为了确保杆迁工程按照时间节点保质保量完成,国网冷水滩供电公司组织多部门协同现场勘查,制定施工方案,集中公司优势力量,在8月28日、30日、31日连续三天施工作业,至31日晚九点,上大公路杆迁一期工程顺利完工,新建杆迁线路全部带负荷送电成功。
本次工程共计完成4条10千伏线路37基高强度大拔梢杆基础,组立各类电杆90基,顶排电缆通道1254米,敷设高低压电缆1319米,敷设高低压架空导线32724米。
据了解,国网冷水滩供电公司将始终践行“人民电业为人民”的企业宗旨,致力于电力市场化改革,不断优化电力营商环境,积极打造“以客户为中心”的供电服务新体系,持续做好地方电力建设及电力发展工作对接,为地方经济发展做好供电企业的优质服务。
